Ce qu’une MES implique réellement sur le terrain

La mise en service (MES) d’une borne IRVE, c’est le moment de vérité. Tout ce qui a été conçu, commandé, installé pendant des semaines, parfois des mois, se vérifie en quelques heures sur le terrain. Et c’est là que se révèlent les erreurs que personne n’avait anticipées.

Après 200+ MES DC réalisées sur des chargeurs Kempower, Alpitronic, ABB et Delta, j’ai appris une chose : la qualité de la mise en service conditionne directement les 6 premiers mois d’exploitation. Une MES bâclée, c’est une station qui génère des tickets dès la première semaine. Une MES rigoureuse, c’est une station qui tourne silencieusement pendant des mois.

La MES terrain n’est pas une simple formalité administrative. C’est un audit technique complet qui combine vérifications électriques, tests de connectivité, inspection physique, validation réglementaire et première transaction réelle. C’est aussi le dernier filet de sécurité avant que le site soit exposé aux utilisateurs.

92 %
Taux de réussite MES au premier passage avec cette checklist. La rigueur de préparation fait toute la différence.

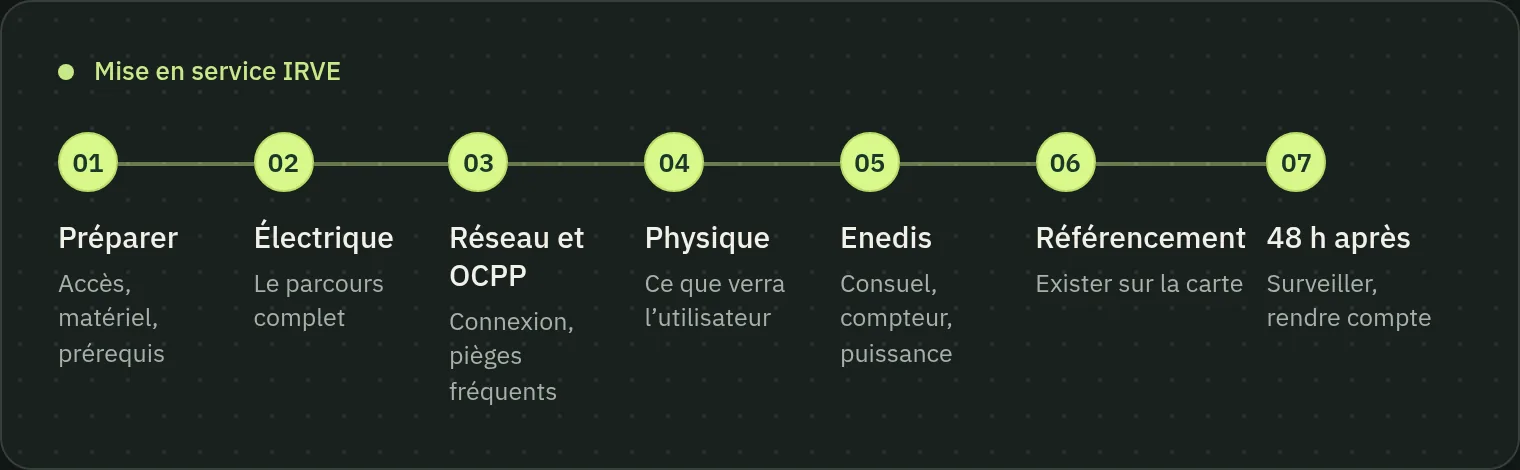

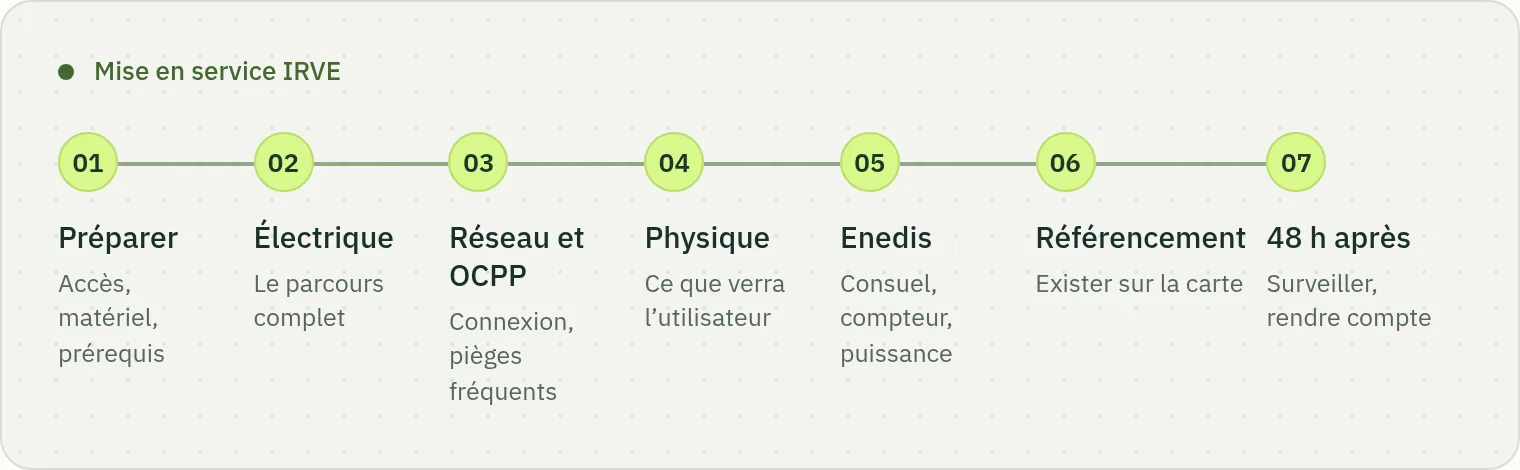

Schéma en sept étapes d’une mise en service IRVE : préparation, vérifications électriques, réseau et OCPP, inspection physique, coordination Enedis, référencement, puis suivi des 48 premières heures.Schéma en sept étapes d’une mise en service IRVE : préparation, vérifications électriques, réseau et OCPP, inspection physique, coordination Enedis, référencement, puis suivi des 48 premières heures.
Les sept temps d’une mise en service, dans l’ordre de la checklist.

Préparation pré-MES : avant de prendre la route

La MES commence bien avant d’arriver sur site. J’estime que 40 % du succès d’une mise en service se joue dans la préparation. Partir sur un site sans avoir vérifié les prérequis, c’est s’exposer à un aller-retour pour rien. Et ça, à l’échelle de 200 installations, le coût est considérable.

La checklist de départ

  • Consuel obtenu : vérifier que l’attestation de conformité est bien délivrée et que le numéro est référencé. Sans Consuel, Enedis ne mettra pas le compteur en service. C’est le prérequis absolu.
  • Compteur Enedis posé et sous tension : appeler Enedis 48 h avant pour confirmer la mise sous tension. J’ai perdu des journées entières sur des sites où le compteur était posé mais pas alimenté.
  • Puissance souscrite validée : vérifier que la puissance correspond au dimensionnement prévu. Un chargeur DC 150 kW sur un raccordement 36 kVA, ça arrive plus souvent qu’on ne le croit.
  • Firmware à jour : vérifier la version firmware du chargeur avant le déplacement. Si une mise à jour est nécessaire, la préparer sur clé USB.
  • Carte SIM 4G activée : si le site utilise une connectivité cellulaire, vérifier que la SIM est activée et que l’APN est configuré. Un modem 4G avec une SIM inactive est un classique.
  • Configuration OCPP préparée. URL du CPMS, identifiants du point de charge (ChargePointId), clés d’authentification. Tout doit être prêt avant le déplacement.
  • Accès au site confirmé : clé, badge, code, contact sur place. Arriver devant un portail fermé sans interlocuteur, c’est le scénario que tout technicien MES a vécu au moins une fois.
À ne pas oublier : Ne jamais partir en MES sans avoir validé les 7 points ci-dessus. Un seul point manquant peut rendre la journée improductive. À cette échelle, la rigueur de préparation fait la différence entre un taux de MES réussies du premier coup de 60 % et de 92 %.

Vérifications électriques : le socle de tout

Les vérifications électriques sont le premier acte de la MES terrain. Elles sont non négociables, car une erreur électrique peut détruire du matériel à plusieurs dizaines de milliers d’euros : ou pire, mettre des personnes en danger.

Le parcours électrique complet

  • Transformateur (si HTA) : vérifier la tension de sortie, le bon fonctionnement du transformateur, l’absence de bruit anormal. Contrôler le serrage des connexions HTA/BT.
  • TGBT (Tableau Général Basse Tension) : vérifier le calibre des protections (disjoncteurs, différentiels), le serrage des borniers, la conformité du schéma unifilaire avec l’installation réelle. Je vérifie systématiquement au torquemètre.
  • Protections différentielles : tester chaque différentiel avec le bouton test ET avec un testeur de différentiel calibré. Le type B ou B+ est obligatoire pour les chargeurs DC. J’ai rencontré des installations avec des type A sur du DC : un défaut grave.
  • Mise à la terre : mesurer la résistance de la prise de terre. La valeur doit être cohérente avec le calibre du différentiel (typiquement <100 ohms pour un 300 mA, <30 ohms pour un 1 A). Vérifier la continuité du conducteur de protection jusqu’à chaque borne.
  • Mesure d’isolement : test mégohmmètre entre phases, entre phases et terre. Valeur minimale : 1 MΩ. Toute valeur inférieure signale un défaut d’isolement qui doit être résolu avant mise sous tension.
  • Séquence de phases : vérifier le sens de rotation des phases. Une inversion de phases peut endommager certains chargeurs ou déclencher des erreurs internes.
15 %
Des installations présentent au moins une anomalie électrique détectée lors de la MES. La vérification systématique n’est pas une option, c’est une nécessité.

Réseau et connectivité : donner vie à la borne

Une borne sans connectivité, c’est un bloc de métal inutile. La partie réseau est souvent celle qui pose le plus de problèmes inattendus, surtout sur les sites isolés avec une couverture 4G médiocre.

Connexion réseau et OCPP

  • Modem 4G : vérifier le signal (RSSI). En dessous de -85 dBm, la connexion sera instable. Prévoir une antenne externe déportée si le signal est faible. Tester avec un speedtest minimum : 2 Mbps en download suffisent pour l’OCPP, mais certains constructeurs exigent davantage pour les mises à jour OTA.
  • Configuration OCPP : injecter l’URL du CPMS (websocket), le ChargePointId, le protocole (OCPP 1.6J ou 2.0.1). Vérifier que la connexion websocket s’établit et que le CPMS affiche le point de charge en statut « Available ».
  • Heartbeat : confirmer que les heartbeats OCPP remontent bien au CPMS avec l’intervalle configuré (typiquement 60 à 300 secondes). Un heartbeat manquant signifie que la borne sera vue comme « hors ligne ».
  • StatusNotification : brancher et débrancher un connecteur pour vérifier que les changements de statut (Available, Preparing, Charging, Finishing) remontent correctement au CPMS.
  • Première transaction test : lancer une charge réelle avec un badge RFID de test. Vérifier le StartTransaction, les MeterValues en cours de charge, et le StopTransaction. Contrôler que l’énergie mesurée par le compteur MID correspond à celle rapportée en OCPP.

Les pièges réseau fréquents

  • APN mal configuré : le modem se connecte au réseau cellulaire mais n’obtient pas d’adresse IP. Vérifier l’APN, le nom d’utilisateur et le mot de passe auprès de l’opérateur télécom.
  • Pare-feu ou proxy : certains sites (centres commerciaux, entreprises) bloquent le trafic websocket sortant. Il faut ouvrir le port 443 ou 8443 vers le CPMS.
  • DNS : un modem 4G sans configuration DNS correcte ne résoudra pas l’URL du CPMS. Configurer des DNS publics en fallback (8.8.8.8, 1.1.1.1).

Inspection physique : ce que l’utilisateur verra

L’inspection physique est souvent négligée par les équipes techniques qui se concentrent sur l’électrique et le réseau. Pourtant, c’est l’aspect physique qui détermine la première impression de l’utilisateur : et dans un marché où la confiance dans la recharge publique est encore fragile, chaque détail compte.

La checklist visuelle

  • Signalétique verticale : panneau de signalisation conforme (P23c + M8), visible depuis la voie d’accès. Vérifier la hauteur réglementaire et l’absence d’obstruction visuelle.
  • Marquage au sol : places délimitées, symbole de recharge, peinture en bon état. Le marquage doit résister aux intempéries et au passage des véhicules. Sur du DC, prévoir un marquage renforcé.
  • Connecteurs et câbles : inspecter chaque connecteur (CCS, CHAdeMO, Type 2) : pas de déformation, de trace d’oxydation, de broche tordue. Vérifier que le câble n’est pas trop court pour les véhicules avec la trappe à l’avant ET à l’arrière.
  • Écran et interface : l’écran est lisible en plein soleil, l’interface est réactive, les instructions sont claires. Tester le QR code de paiement s’il y en a un.
  • Éclairage : la station est-elle utilisable de nuit ? Vérifier l’éclairage ambiant. Un site sans éclairage décourage les utilisateurs nocturnes et pose des problèmes de sécurité.
  • Accessibilité PMR : au moins une place doit être accessible aux personnes à mobilité réduite, avec un cheminement conforme et un connecteur atteignable depuis un fauteuil.

Coordination Enedis : Consuel, compteur, puissance

La coordination avec Enedis est un sujet à part entière, et la MES est le moment où tous les fils se rejoignent. Un désalignement entre l’installation physique et le dossier Enedis peut bloquer la mise en service pendant des semaines.

Les trois étapes Enedis

  • Consuel validé : l’attestation de conformité électrique doit être délivrée par un organisme agréé (Consuel). Le numéro doit correspondre exactement à l’adresse du point de livraison. Une erreur d’adresse = un rejet = des semaines de délai supplémentaire.
  • Mise en service du compteur : une fois le Consuel validé, Enedis programme la mise en service. Le délai standard est de 10 jours ouvrés, mais peut varier selon la région. Anticiper en déclenchant la demande dès l’obtention du Consuel.
  • Puissance souscrite : la puissance souscrite doit être cohérente avec la puissance totale des chargeurs installés, en tenant compte du foisonnement. Souscrire trop haut = surcoût TURPE mensuel. Souscrire trop bas = limitation de puissance ou disjonction. Le bon dimensionnement nécessite de connaître les profils de charge réels, pas théoriques.
Astuce terrain : Prendre une photo du compteur avec le numéro PDL visible, et la stocker dans le dossier de la station. Ce numéro sera demandé des dizaines de fois pendant la vie de la station : par Enedis, par le fournisseur d’énergie, par le CPMS. L’avoir immédiatement accessible fait gagner un temps précieux.

Référencement plateforme : exister sur la carte

Une station mise en service mais non référencée est invisible. Et une station invisible ne génère pas de revenus. Le référencement doit être traité comme une étape à part entière de la MES, pas comme une tâche administrative post-déploiement.

Les plateformes essentielles

  • Gireve : la plateforme d’interopérabilité française. Le référencement sur Gireve rend la station visible sur la majorité des applications de roaming (Chargemap, PlugSurfing, Shell Recharge, etc.). Données requises : coordonnées GPS précises, connecteurs, puissance, tarification, horaires d’accès.
  • Chargemap : au-delà du référencement automatique via Gireve, vérifier que la fiche Chargemap est complète et correcte. Les utilisateurs consultent les avis et les photos : une fiche bâclée nuit à la fréquentation.
  • GPS embarqués : les bases de données GPS (TomTom, HERE, Google Maps) doivent être alimentées. Certaines nécessitent une déclaration manuelle, d’autres se synchronisent via Gireve ou l’API AFIREV.
  • data.gouv.fr : obligation réglementaire de déclarer les points de recharge ouverts au public sur la base nationale des IRVE. Le format est standardisé (schéma IRVE v2).

Les données à vérifier

Les erreurs de référencement les plus fréquentes : coordonnées GPS décalées de 50 mètres (le conducteur ne trouve pas la station), connecteurs mal déclarés (un CCS2 déclaré en CHAdeMO), puissance incorrecte (un 150 kW déclaré en 50 kW), et horaires erronés (un site 24/7 déclaré en horaires de bureau).

Les pièges récurrents en MES terrain

Avec le recul, certains problèmes reviennent systématiquement. Les connaître, c’est pouvoir les anticiper.

Le top 10 des pièges terrain

  • Câble de communication RS485 non branché : sur les installations multi-chargeurs avec gestion dynamique de puissance, le bus de communication est souvent oublié par l’installateur. Résultat : chaque chargeur tire sa puissance maximale et le disjoncteur principal saute.
  • Horloge interne du chargeur décalée : les transactions OCPP sont horodatées par le chargeur. Si son horloge est décalée de plusieurs heures, les sessions de charge sont incohérentes dans le CPMS. Toujours synchroniser via NTP dès la première connexion réseau.
  • Connecteur CCS verrouillé mécaniquement : le mécanisme de verrouillage du connecteur doit s’engager et se désengager correctement. Un connecteur qui ne verrouille pas est un risque de sécurité. Un connecteur qui ne déverrouille pas piège le véhicule.
  • Ventilation insuffisante : les chargeurs DC génèrent beaucoup de chaleur. Un local technique mal ventilé provoque des déclenchements thermiques en été. Vérifier la ventilation dès la MES, pas en juillet quand le chargeur s’arrête tout seul.
  • MID non scellé : le compteur d’énergie MID (Measuring Instruments Directive) doit être scellé pour que la facturation soit légalement valide. Un scellé manquant ou cassé invalide les transactions.
  • Absence de parafoudre : sur les sites exposés (parkings ouverts, zones rurales), l’absence de parafoudre est une bombe à retardement. Le premier orage peut détruire l’électronique du chargeur.
  • Configuration tarifaire erronée : un prix au kWh mal configuré dans le CPMS se traduit en surfacturation ou en sous-facturation. Vérifier le prix affiché, le prix transmis au roaming, et le prix débité sur un badge test.
  • Câbles trop courts : un câble de 4 mètres ne permet pas de charger un véhicule garé en marche arrière avec la trappe à l’avant. Vérifier la longueur effective en situation réelle, pas en théorie.
  • Pas de procédure d’arrêt d’urgence testée : le bouton d’arrêt d’urgence doit être accessible, fonctionnel, et son fonctionnement vérifié pendant la MES. Sur certaines installations, il coupe l’alimentation mais le chargeur ne redémarre pas sans intervention manuelle.
  • Absence de marquage du numéro de station : quand l’utilisateur appelle le support, il doit pouvoir identifier la station. Un numéro clairement visible sur chaque borne évite des minutes de diagnostic à distance.
3 sur 10
En moyenne, 3 des 10 pièges ci-dessus sont présents sur une installation lors de la première MES. La checklist systématique est le seul antidote.

Post-MES : les 48 premières heures critiques

La MES ne s’arrête pas quand on quitte le site. Les 48 premières heures sont une période d’observation critique pendant laquelle des défauts latents peuvent se manifester.

Ce qu’il faut surveiller

  • Stabilité de la connexion OCPP : surveiller les déconnexions/reconnexions dans les logs du CPMS. Une connexion qui chute toutes les 30 minutes indique un problème réseau (signal 4G, timeout websocket, ou firmware instable).
  • Premières transactions réelles : les premières sessions utilisateurs révèlent des cas d’usage non testés en MES. Surveiller les erreurs de transaction (AuthorizationFailed, PowerPathClosed, EVCommunicationError) dans les premières 24 h.
  • Comportement thermique : si la MES a lieu en conditions tempérées, le premier pic de chaleur ou de froid peut révéler des problèmes. Surveiller les alarmes thermiques du chargeur.
  • Consommation standby : vérifier la consommation en veille. Un chargeur qui consomme anormalement en standby peut avoir un composant défaillant ou une configuration de veille incorrecte.
  • Retours utilisateurs : surveiller les premiers avis sur Chargemap et les appels au support. Les utilisateurs sont les meilleurs testeurs : ils essaient des combinaisons de véhicules et de comportements que personne n’a testées.

Le compte-rendu de MES

Chaque MES se conclut par un compte-rendu standardisé qui documente : date et heure, intervenant, résultat de chaque point de contrôle, anomalies constatées, actions correctives réalisées, photos (compteur, TGBT, borne, signalétique), et numéro de la première transaction test réussie. Ce document est archivé et fait référence pour toute la durée de vie de la station.

Conseil final : Traitez chaque MES comme si c’était la première. La routine est l’ennemi de la rigueur. La checklist existe précisément pour que, même à la 200e installation, aucun point ne soit oublié. C’est un outil de discipline, pas de bureaucratie.
