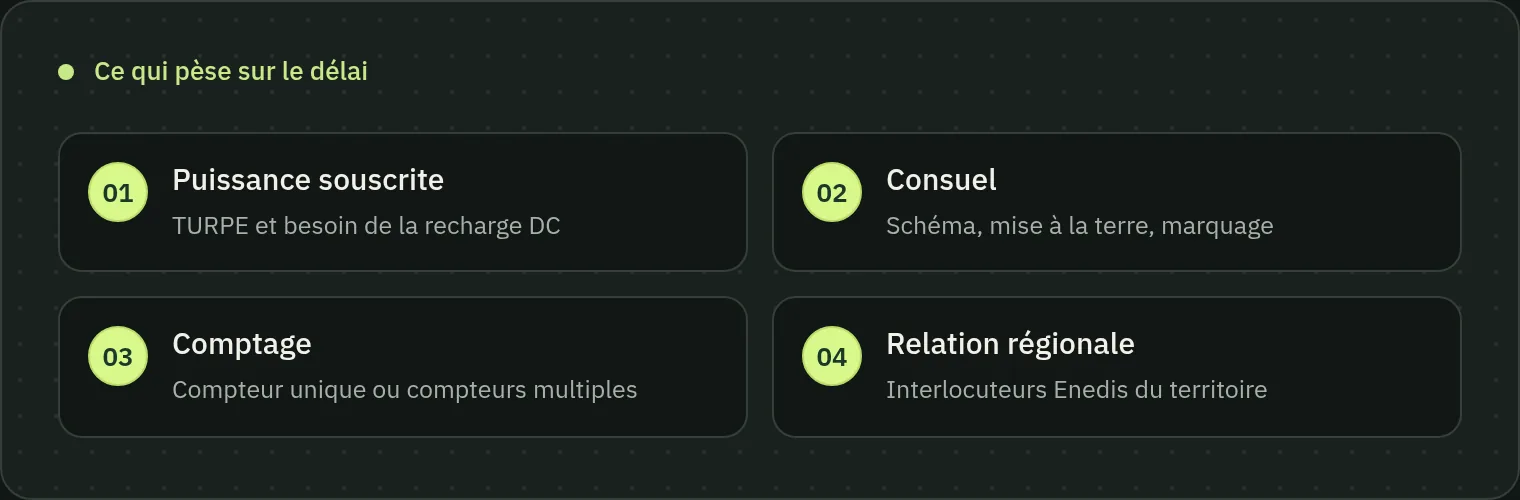

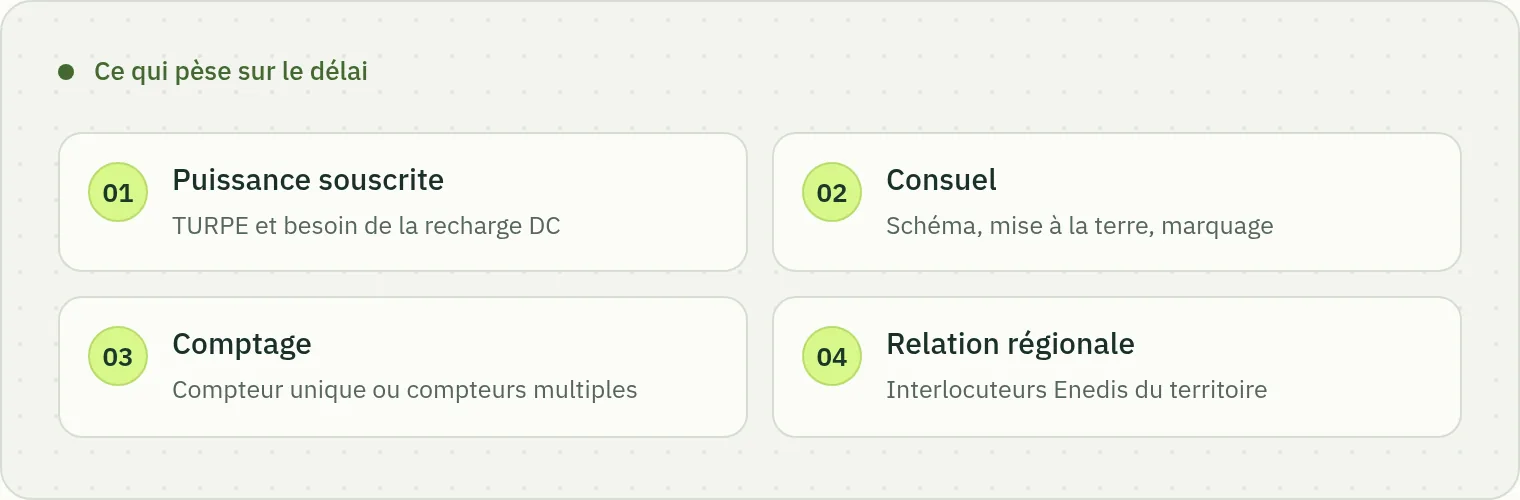

Pourquoi Enedis est le goulot d’étranglement numéro un du déploiement IRVE
Vous pouvez avoir le terrain signé, le permis obtenu, le chargeur livré et l’installateur disponible. Si Enedis n’a pas raccordé votre station, rien ne démarre. Après plus de 200 mises en service DC en six ans, je peux affirmer que le raccordement électrique est le facteur limitant numéro un du déploiement IRVE en France.
Le problème n’est pas qu’Enedis travaille mal. Le problème est structurel : la demande de raccordements IRVE a explosé en quelques années alors que les ressources internes d’Enedis n’ont pas suivi au même rythme. Les équipes régionales sont surchargées, les dossiers s’accumulent, et les délais s’allongent. Comprendre cette réalité est la première étape pour l’anticiper.
Ce qui rend la situation particulièrement frustrante pour les opérateurs, c’est l’opacité du processus. Les délais annoncés sont rarement respectés, les interlocuteurs changent, et les raisons d’un blocage sont souvent difficiles à obtenir. La clé, c’est de traiter le raccordement non pas comme une formalité administrative, mais comme un projet à part entière qui mérite un suivi dédié.


TURPE et puissance souscrite : dimensionner correctement pour la recharge DC
Le TURPE (Tarif d’Utilisation des Réseaux Publics d’Électricité) est le coût d’accès au réseau électrique. Pour une station de recharge DC, il représente une part significative des charges fixes. Mal dimensionner sa puissance souscrite, c’est soit payer trop cher chaque mois, soit s’exposer à des pénalités de dépassement.
La tentation naturelle est de souscrire la puissance maximale correspondant à la somme des puissances nominales de tous les chargeurs. C’est une erreur coûteuse. En pratique, le foisonnement (le fait que tous les chargeurs ne fonctionnent pas à pleine puissance en même temps) permet de souscrire une puissance inférieure. Sur mes stations, j’observe généralement un facteur de foisonnement entre 0,6 et 0,8 selon le nombre de points de charge et la fréquentation.
Concrètement, pour une station avec deux chargeurs de 150 kW chacun (300 kW installés), une puissance souscrite de 200 à 240 kW est souvent suffisante dans un premier temps. L’idéal est de commencer avec une puissance modérée et de l’ajuster à la hausse après quelques mois d’exploitation, en analysant les courbes de charge réelles. Attention toutefois : augmenter la puissance souscrite est rapide, mais la diminuer peut prendre plusieurs semaines.
Autre point souvent négligé : le choix entre les différentes versions tarifaires du TURPE. Le tarif à 4 plages temporelles permet d’optimiser les coûts si vous pouvez décaler une partie de la consommation en heures creuses, par exemple en programmant la charge de batteries tampon. Prenez le temps d’analyser les options avec votre fournisseur d’énergie avant de figer votre contrat.
Le Consuel : les motifs de rejet fréquents et comment les éviter
Le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité) doit valider la conformité de votre installation avant qu’Enedis n’accepte de la mettre sous tension. Un rejet Consuel, c’est un retour à la case départ avec un délai supplémentaire de 2 à 4 semaines minimum. En six ans, j’ai vu suffisamment de rejets pour dresser la liste des causes les plus fréquentes.
Schéma électrique incomplet ou incohérent
C’est la cause de rejet numéro un. Le schéma doit refléter l’installation réelle, pas une version simplifiée. Les sections de câble, les calibres de protection, les références des disjoncteurs et la sélectivité des protections doivent être cohérents entre eux. Faites relire le schéma par une personne différente de celle qui l’a réalisé avant de déposer le dossier.
Mise à la terre non conforme
Sur les stations IRVE, la mise à la terre est un sujet critique. La résistance de terre doit être inférieure à la valeur spécifiée dans la norme NF C15-100, et le contrôleur Consuel la mesure systématiquement. Faites mesurer la résistance de terre avant le passage du Consuel, pas le jour même. Si la valeur est trop élevée, il faut améliorer le réseau de terre, ce qui prend du temps.
Marquage et étiquetage absents
L’étiquetage des tableaux électriques, le repérage des circuits et l’affichage des consignes de sécurité sont des obligations réglementaires souvent bâclées sur le terrain. Le contrôleur Consuel y prête attention. Préparez l’étiquetage complet avant sa visite, pas après.
Modifications sur sites existants : 3 à 6 mois de délais, comment les anticiper
Ajouter un chargeur sur une station existante ou augmenter la puissance souscrite semble simple sur le papier. En réalité, c’est souvent plus long qu’un raccordement neuf. La raison : toute modification de puissance significative déclenche une étude technique chez Enedis, qui doit vérifier que le réseau en amont peut supporter la charge supplémentaire.
Sur plusieurs de mes projets, une simple augmentation de puissance de 150 kW à 300 kW a nécessité un renforcement du câble entre le poste source et le poste de livraison. Délai : 4 à 6 mois, sans compter le temps de l’étude initiale. Sur un autre site, l’ajout d’un troisième chargeur a révélé que le transformateur du poste de livraison était déjà à 92 % de sa capacité. Il a fallu remplacer le transformateur, ce qui a ajouté 5 mois au projet.
La leçon que j’en tire : anticipez vos besoins futurs dès le raccordement initial. Si vous savez que vous allez ajouter des chargeurs dans les 2 ans, demandez dès le départ une étude pour la puissance cible finale. Le surcoût initial (un câble de section supérieure, un transformateur légèrement surdimensionné) est négligeable comparé au coût d’une reprise complète deux ans plus tard.
Autre point important : la demande de modification doit être accompagnée d’un nouveau Consuel si le TGBT (Tableau Général Basse Tension) est modifié. Prévoyez ce délai supplémentaire dans votre planning.
Compteur unique ou compteurs multiples : le choix stratégique pour l’exploitation
La question du nombre de compteurs sur une station de recharge est un sujet qui paraît technique mais qui a des implications fortes sur l’exploitation et la facturation.
Le compteur unique
Un seul compteur pour toute la station. C’est la solution la plus simple à mettre en place et la moins coûteuse en abonnement TURPE. Elle convient bien quand un seul opérateur gère l’ensemble de la station. L’inconvénient principal : si le compteur est en panne ou si Enedis intervient dessus, toute la station est coupée. De plus, la facturation énergétique est globale, ce qui complique le suivi de la consommation par point de charge.
Les compteurs multiples
Un compteur par chargeur ou par groupe de chargeurs. C’est plus coûteux en abonnements, mais cela offre plusieurs avantages opérationnels. La facturation est granulaire, l’isolation des pannes est meilleure, et vous pouvez attribuer différents compteurs à différents contrats de fourniture si nécessaire. C’est la configuration que je recommande pour les stations de plus de 4 points de charge ou quand plusieurs opérateurs partagent le même site.
Le cas des sites multi-activités
Sur les stations-service, les centres commerciaux ou les hôtels, la question se pose différemment. L’IRVE peut partager le compteur existant du site (si la puissance le permet) ou disposer de son propre point de livraison. Mon conseil : privilégiez toujours un compteur dédié à l’IRVE. Cela simplifie la refacturation de l’électricité, évite les litiges avec le propriétaire du site et facilite la négociation d’un contrat de fourniture adapté au profil de consommation spécifique de la recharge.
Construire une relation durable avec vos interlocuteurs Enedis régionaux
Enedis est une organisation décentralisée. Chaque direction régionale a ses propres processus, ses propres délais et ses propres interlocuteurs. Investir du temps pour identifier et connaître vos interlocuteurs régionaux est l’un des meilleurs investissements que vous puissiez faire en tant qu’opérateur IRVE.
Concrètement, voici ce qui fonctionne :
- Identifiez le chargé d’affaires raccordement de votre zone. C’est la personne qui suit votre dossier au quotidien. Demandez son contact direct dès le dépôt de votre première demande. Un appel téléphonique de 10 minutes vaut mieux que 5 relances par email.
- Présentez votre plan de déploiement à moyen terme. Si Enedis sait que vous allez déposer 10 demandes dans les 12 prochains mois sur leur territoire, ils peuvent anticiper les ressources. Un opérateur qui arrive avec un projet isolé est traité dans la file d’attente. Un opérateur qui présente un programme est un partenaire.
- Respectez les formats et les délais de réponse demandés. Chaque pièce manquante dans votre dossier est une raison de le mettre en attente. Soyez irréprochable sur la complétude de vos demandes. Cela vous donne de la légitimité pour exiger la même rigueur en retour.
- Participez aux réunions d’information qu’Enedis organise pour les professionnels IRVE. Elles existent dans la plupart des régions. C’est l’occasion de rencontrer les équipes, de comprendre les contraintes réseau locales et de faire remonter vos difficultés.
Sur la région Nouvelle-Aquitaine, où j’opère principalement, cette approche m’a permis de réduire mes délais moyens de raccordement de près de 30 %. Non pas parce qu’Enedis fait des passe-droits, mais parce qu’un dossier complet et un interlocuteur identifié évitent les allers-retours inutiles qui sont la vraie cause des retards.
Exemples réels de délais rencontrés et comment ils ont été résolus
Voici trois situations concrètes tirées de mon expérience, qui illustrent les types de blocages les plus courants et les solutions appliquées.
Station en zone rurale : 10 mois de délai pour un renforcement réseau
Le projet : une station de 2 chargeurs DC 150 kW sur une aire de covoiturage en Dordogne. La demande de raccordement est déposée en février, avec un objectif de mise en service en juin. L’étude Enedis révèle que le réseau HTA local ne supporte pas 300 kW supplémentaires. Il faut tirer 800 mètres de câble HTA depuis le poste source le plus proche. La mise en service a eu lieu en décembre, soit 10 mois après la demande. La leçon : avant de signer un bail sur un terrain, demandez une étude de faisabilité Enedis (gratuite sous certaines conditions). Cela vous évite de découvrir le problème après engagement.
Modification de puissance en zone urbaine : le transformateur saturé
Le projet : ajout de 2 chargeurs DC sur une station existante en périphérie de Bordeaux. La puissance devait passer de 200 kW à 500 kW. Le transformateur du poste de livraison, dimensionné à 250 kVA, devait être remplacé par un modèle 630 kVA. Délai annoncé : 8 semaines. Délai réel : 5 mois, à cause d’un retard de livraison du transformateur et d’une indisponibilité des équipes HTA. La solution appliquée : mise en service partielle avec une puissance limitée (un seul nouveau chargeur activé à 80 % de sa puissance), en attendant le remplacement du transformateur. Cela a permis de générer du chiffre d’affaires pendant l’attente.
Rejet Consuel pour défaut de sélectivité
Le projet : une station neuve de 4 chargeurs en Gironde. Le dossier Consuel est rejeté pour un problème de sélectivité des protections entre le disjoncteur général et les disjoncteurs divisionnaires. Le bureau d’étude avait dimensionné les protections sans vérifier les courbes de déclenchement fournies par le constructeur des chargeurs. La correction a nécessité le remplacement de 4 disjoncteurs et une nouvelle visite Consuel, soit 3 semaines de retard supplémentaire. La leçon : exigez de votre bureau d’étude une note de calcul de sélectivité validée avant le passage Consuel.
Conseils pour les nouveaux opérateurs qui démarrent de zéro
Si vous lancez votre premier projet de station IRVE, le raccordement Enedis sera probablement votre première épreuve de patience. Voici les conseils que j’aurais aimé recevoir quand j’ai commencé.
- Déposez la demande de raccordement le plus tôt possible. N’attendez pas d’avoir tous les autres éléments du projet pour lancer la démarche Enedis. Le raccordement est le chemin critique : tout le reste peut se planifier en parallèle.
- Constituez un dossier complet dès le premier envoi. Chaque pièce manquante ajoute un aller-retour de 1 à 2 semaines. Préparez : le plan de masse, le plan de situation, le schéma électrique prévisionnel, la puissance demandée, l’autorisation du propriétaire du terrain et le KBIS de votre société.
- Prévoyez un budget pour les frais de raccordement. Selon la distance au réseau existant et la puissance demandée, les frais de raccordement peuvent varier de 5 000 à plus de 100 000 euros. Demandez un devis indicatif à Enedis avant de finaliser votre business plan.
- Ne sous-estimez pas les travaux côté client. Le raccordement Enedis s’arrête au point de livraison. Tout ce qui est en aval (câblage jusqu’aux chargeurs, TGBT, protections, mise à la terre) est à votre charge. Prévoyez un électricien qualifié IRVE et un budget spécifique pour ces travaux.
- Constituez un dossier type reproductible. Si vous prévoyez de déployer plusieurs stations, créez un modèle de dossier de raccordement avec tous les documents types pré-remplis. Cela vous fera gagner un temps considérable à partir de la deuxième demande.
- Travaillez avec un bureau d’étude qui connaît l’IRVE. Un électricien généraliste peut réaliser l’installation, mais un bureau d’étude spécialisé IRVE saura dimensionner correctement les protections, anticiper les exigences du Consuel et préparer un dossier de raccordement solide.
